lauantai 15. elokuuta 2015

Talven tapahtumia


Viime kuukausien blogi päivitykset ovat jääneet vähäisiksi kuten myös raksan tapahtumat talvella muuton jälkeen. Edellisen päivityksen jälkeiset pari viikkoa joulukuussa olivat kuitenkin vähän turhankin kiireisiä ja työpäivien jälkeiset illat talolla venyivät yönpuolelle. Talossa pidettiin Lammin taloesittely 13.12. LVI- ja muuttokatselmus pidettiin noin viikko ennen joulua mutta koska toinen kylpyhuone ja eteisen WC oli vielä tuolloin kesken muutimme sisään vasta pari päivää ennen joulua. Loppulta laatoitukset eivät koskaan valmistuneetkaan ensimmäisen laattamiesten toimesta sopimus erimielisyyksien johdosta. Uuden laatoittajan löydyttyä laatoitukset saatiin valmiiksi tammikuun puolivälissä.

Kylpyhuoneiden ja saunan lasiseinät ja -ovet ja suihkuseinät otimme kaikki Jarin Lasilta. Lasien toimitusaika oli noin 3-4 viikkoa ja ne käytiin asentamassa myös tammikuun loppupuolella. Tällöin myös sauna saatiin käyttöön. Tammikuussa OH korkeisiin ikkunoihin saatiin myös screenkaihtimet  jotka tilasimme Kaihdinmaailmalta.

Muita talven tapahtumia ovat olleet LED profiilien ja nauhojen, puu- ja alumiinilistojen sekä KPH kalusteiden ja murtohälyttimen asentelu.

Ratkaisuista erityisen tyytyväisiä olemme olleet OH/RT/K-tilan Stretch sisäkaton akustisiin ominaisuuksiin.

Keittiö melkein valmis
Lokki valaisinryhmä
OH/RT/K epäsuora  LED valaistus ja screen kaihtimet alhaalla
OH/RT/K seinävalaisimet Plastra WL-1
Stretch sisäkaton asennusta (sisäkatto.fi)
Valmis OH/RT/K valkoinen mattakatto myöhemmin talvella


Sauna
PH lasiovi levikkeellä (h2300)

KPH valokatto by sisäkatto.fi
KPH Peilikaappi asennettu



KNX -InZennio Z41 kosketusnäyttö ja Berker B.IQ 10-ohjelmoitavan painikeen ryhmä

lauantai 6. joulukuuta 2014

Viikko 49 tasoite ja maalaustyöt maalissa, lattiat valmiit ja laatoitukset käynnissä


Viikon 47. lopussa S-rappaus sai seinien ja kattojen maalaus työt aikataulun mukaisesti valmiiksi. Ainoastaan muutamalle seinälle ja takkaan tuleva Travertino Romano pinnoite jätettiin tehtäväksi 49. viikolle elämyslattia+ teon jälkeen.

Muita viimeviikkojen tapauhtumia raksalla ovat takan terassilaudoituksen, kattoturvatuotteiden asennus

Myös kosteissatiloissa suihkujen piiloasennuskotelot on asennettu kosteiten tilojen pohjatasoitukset tehty ja vedeneristys ja laatoitustyöt on käynnissä. Saunassa katto ja pari seinää on myös paneloitu.

Fluxelin kaverit aloittivat myös maalausten valmistutua sähkökalusteiden, valaisimien ja keskuksen asennuksen.
31.10 & 15.11.2014 Aulan tasoite töitä ja maalausta

31.10.2014 Konvektori nostettu VH:n kattoon
15.11.2014 Kattoturva tuotteet katolla


2.11.2014 Piiloasennussuihkujen asennusta

5.11.2014 Takan asennus käynnissä


16.11.2014 Saunan panelointia


24.11.2014 Lattia pinnoitteen enimmäinen kerros
29.11.2014 Valmista lattia pintaa





4.12.2014 Keittiön asennusta

4.12 .2014 Seinän Travtino pinta tekeillä
3.1.2014 Sähkökeskus seinällä
5.12.2014 Keskus hieman myöhemmin

5.12.2014 PH seinien laatoitusta

5.12.2014 Takan Travertinossa lopullinen väri pinnassa

sunnuntai 19. lokakuuta 2014

Viikko 42 - tasoite työt aloitettu

Yläpohjan eristyksen jälkeen viikolla 38 aloitettiin katon kipsilevyjen asennus. Myös Diileri kävi asentamassa maalämpöpumpun ja lattialämmitys saatiin päälle. Pari viikkoa tämän jälkeen viikolla 40. seinistä mitattu kosteus oli enää vain 70 % ja tasoitetyöt voitaisiin aloittaa. Tasoite porukan aikataulu kuitenkin salli aloituksen vasta viikolla 42.

Muita raksan tapahtumia ovat olleet MH:n ja KPH/VH:n välisen seinän rakennus, joka tehtiin kipsilevyistä seinänsisäisten liukuovien johdosta. VH liukuoven suunnitelmat menivät myös hieman uusiksi ja oviaukko siirrettiin nurkasta keskemmälle seinää, koska muuten se olisi jäänyt MH:n oven taakse. Tähän ei kuitenkaan löytynyt riittävän kapeaa 2-lehtistä molempiin suuntiin aukeavaa liukuovipakettia, joten ostimme  2 samanlaista ovilehteä kuin viereisessä KPH liukuovipaketissakin, yläkiskon ja rullaston rautakaupasta. Lisäksi vaadittiin, rälläkkä, väliseinä metallirankaa, rautaa karmien vahvikkeeksi ja soitto hitsarille.

KPH:n ja PH:n kevytbetoni suihkuseinät muurattiin loppuun kun piiloasennus suihkut saapuivat. Itse suihkuja tässä vaiheessa ei vielä tarvita mutta seinän sisään jäävien asennsukoteloiden upotukset oli helpompi tehdä jo tässä vaiheessa oikealla kotelomallilla. Piiloasennus suihkuissa päädyimme Oraksen Cupistaan. Tämä oli ratkaisuna selkeästi edullisin koska piiloasennusosa on jo valmiiksi koteloitu ja muiden valmistajien kanssa vaadittavaa noin kolmensadan euron Joramark erillistä asennuskoteloa ei tarvita

Myös terassien teko ja räystäiden on maalaus on aloitettu. Pienenä haasteena maalauksessa on ruskea väri ja umpilaudoituksen kapeat valkoiset raot joihin ei pensselillä maalia saanut. Ratkaisuna tähän ostimme edullisen maaliruiskun jolla maalia saa paremmin rakoihin mutta toisaalta maalaus on melkohidasta. Jälkiviisaana voi todeta että helpointa olisi ollut maalata räystälaudat ensimmäisen kerran jo maassa ennen asennusta... Terassimateriaalissa päädyimme perinteisiin ruskeaan painekyllästettyyn. Alussa ajatuksena oli tehdä terassit komposiitista mutta erityisesti edullisempien komposiitin reunojen  kestävyys pääsisäänkäynnin portaissa arvelutti ja käänsi valinnan painekyllästettyyn.

19.9.2014 kipsilevyjä kattoon
15.9.2014 Maalämpöpumpun asennus käynnissä



4.10.2014 Räystäiden maalausta
13.10.2014 Väliseinä rungon tekoa
13.10.2014 Suihkuseinää
16.10.2014 Terassin runkoa
18.10.2014 Väliseinät ummessa
18.10.2014 Kotitekoinen seinänsisäinen liukuovirunko
18.10.2014 Sisäseinien tasoitus aloitettu


lauantai 13. syyskuuta 2014

Viikolla 37. lämmöt päällä

Viikolla 33 Domus asensi talon ikkunat sekä KHH oven. Pääsisäänkäynnin ja varaston ovet tulevat Kaskipuulta ja ne jätettiin vielä asentamatta kolhujen välttämiseksi.

Seuraavalla viikolla 34. aloitettiin yläpohjan IV-putkien ja höyrysulkumuovin ja katon koolausten asennus. Alkuperäinen suunnitelma oli tehdä IV-putkien villaeristykset itse mutta käytännössä tämä olisi ollut hyvin hankala toteuttaa koska osa yläpohjan putkista eristeettiin jo lattialla. Samalla viikolla hiottiin myös betonilattia ja sähkärit tulivat vetämään johdot lattiavalun putkituksiin.

Viikolla 35 jatkettiin yläpohjan IV-kanavien asennusta ja hormin muurausta. ESPP:n peltisepät kävivät myös laittamassa talon rännit ja ikkunapellit paikoilleen. Kun hormi saatiin valmiiksi, ESPP teki myös piipunpellityksen. Lopulta yläpohjan rakenteet saatiin valmiiksi ja IV- sekä sähköputket vedettyä ja viikon 37. puolivälissä yläpohja eristettiin puhallusvillalla ja talon kuivatus lähti kunnolla käyntiin. Myös talon ulkopuolelle levitettiin nurmialueille hiekkaa, joka tullaan myöhemmin sekoittamaan pohjamaahan kun talo on saatu ulkopuolelta rapatua ja pihat tehdään loppuun.

Pienenä takaiskuna myös kertaalleen sovittu sisäpintojen tasoitus- ja maalausurakka jouduttiin ottamaan uudelleen käsittelyyn tasoitemiehen polvileikkauksen johdosta. Uudeksi urakoitsijaksi valitsimme Sederholm Ou. Heidän valinnassa erityisesti painoi heidän raksakimpassa saamat suositukset.
18.8.2014 Betonilattian hiontaa

26.8.2014 Yläpohjan IV-putkia ja hormin muurausta

7.9.2014 Aulan sähköputkia ja alasvalojen suojakoteloita

10.9.2014 Olohuoneen, sähköputket ja puhallusvillat katossa

10.9.2014 Yläpohja eristetty

12.9.2014 Hiekka levitetty nurmialueille

keskiviikko 13. elokuuta 2014

Viikot 29-32 Katto valmis ja lattia valettu

Viikolla 29 työt raksalla jatkuivat konesauma katon ja väliseinien teon parissa . Seuvaaravien viikkojen aikana aloitettiin lattia styroksien, viemäreiden vesiputkien veto. Päällimmäisen eristekerroksen päälle asenettiin sähköputkitukset joita tulikin melko paljon ja lopuksi verkko päälle. Viikon 31 lopussa Diileri kävi asentamassa lattialämmitys putket ja viikon 32 maanantaina Lattiamies kävi valamassa lattian. Tämän jälkeen jatkettiin loppujen väliseinien ja yläpohjan sähköputkitusten parissa.
16.7.2014 Väliseinien tekoa


16.7.2014 Konesaumakaton tekoa


22.7.2014 Viemäreiden reikiä ontelolaattoihin ja roilotusta

28.7.2014 Unidrain kaivot kiinnitetty seinään joka tulee jatkumaan ylös asti
ja johon upotetaan myös suihkut ja saippua hylly

8.4.2014 Verkon alla pari sähköputkea keskukselle

8.4.2014 Olohuoneessa takan alle tuli lekaharkot

8.4.2014 KHH viemärit paikallaan ja kuris esivalettu kulmaan

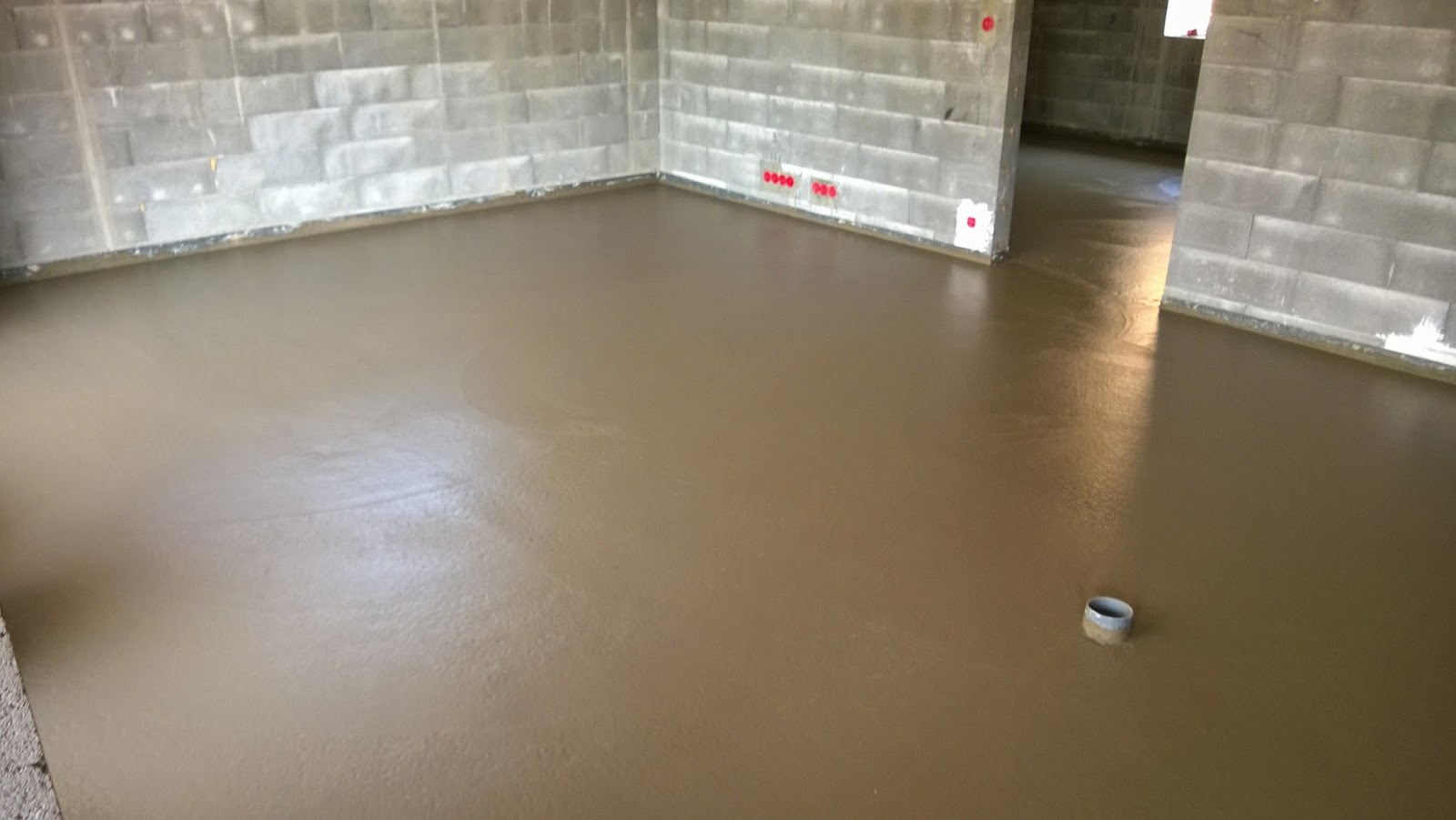

8.4.2014 Lattiavalu käynnissä

8.4.2014 Pari tuntia myöhemmin

10.8.2014 Pääurakoitsija hommissa
